설계/시공관련 질문

초보자의 셀프 옥상방수 도전기 ! #준비편

1 티구군 4 2,497 2020.06.11 10:37

안녕하세요 ~

직장을 다니며 주말마다 조금씩 집을 리모델링 작업을 하고 있습니다.



이제 제일 중요한 옥상방수를 역전지붕 스타일로

와이프와 둘이서 진행해 보려고 준비하고 있습니다.



협회자료중에 역전지붕에 대한 자료를 참고로

하려고 했습니다.

http://www.phiko.kr/bbs/board.php?bo_table=z10_02&wr_id=254#c_280



일정 및 공정상 아래 처럼 먼저 시공을 했습니다.



1> 현재 상태

옥상 안쪽 벽면 및 바닥 일부분에 먼저 프라이머를 도포 하여

바짝 말리고

옥상 안쪽 벽면 약30cm 부터 바닥아래 까지  방수 시트를 부착하여

바닥의 일부분 까지 내려서 부착했고

그 위에 외단열 소재로 마감을 하였습니다.

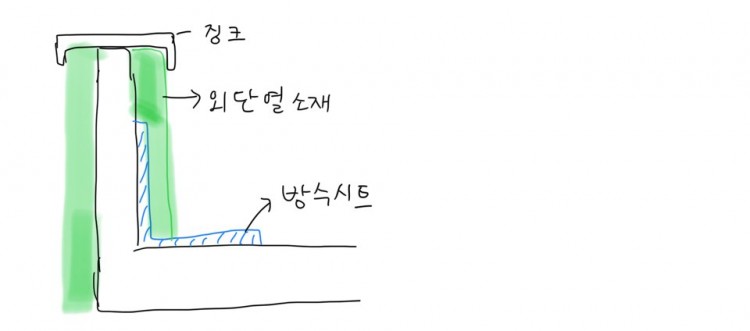

현장 사진





이제부터 해야 할일 인데....



2>  옥상 바닥면을 한번더 정리하고 청소하고

프라이머로 전체 바닥을 도포 한다.



3> 방수 시트 전체를 부착한다.

배수구 내부로 방수지를 내려 붙이는 방법 연구중 입니다.

방수시트를 1번만 깔아도 문제는 없을지도 궁금합니다.



4> 단열재 깔기 및 틈사이 우레탄폼을 메꾸어 주기

단열재 깔기 작업중에 아래와 같은 작업이 있는데 역시나 이부분이 가장 이해하기 어렵습니다.


단열재 사이에 침투한 물이 배수될 수 있도록 PVC 레듀샤를 이용하여 배수구를 처리해 준다.

매 단열재 층마다 이렇게 해 줘야 사이사이 스며든 물이 그 층에서 배수가 될 수 있다.



5> 투습방수지 작업하기



6> 부직포 토목용 배수판사용 깔기



7> 쇄석 80mm 정도로 깔기

옥상까지 곰방해야함 1.5루베 정도 예상합니다



건축협회에 좋은 자료 올려주신

티푸스님의 글을 몇번이나 정독하고 정독 하면서



방수 시트지와 단열재,

투습방수지 등등 재료는 준비했는데



막상 주말에 와이프와 둘이서 시작 하려고 하니 불안하고

걱정이 많이 됩니다 ~



회원 여러분의 많은 의견과 조언 부탁드립니다.

감사합니다.















Comments

M 관리자 2020.06.11 20:17
방수시트는 원래 1번만 까는 것입니다.

단열재 사이는 우레탄폼으로 메꾸지 않아도 되며,
단열재 사이에 침투한 물이 배수될 수 있도록 PVC 배수구를 만드는데, 매 단열재 층마다 해 주는 것이 아니라, 맨 하부와 맨 상부에서의 물만 빠지면 됩니다.

혹시 아래 글을 보지 않으셨다면...
http://www.phiko.kr/bbs/board.php?bo_table=z3_01&wr_id=3038
1 티구군 2020.06.12 10:10
답변 감사합니다 ~
정말 초보의 질문 하나더 올립니다.

기존에 선행작업으로 방수 시트를 깔아논 곳에서
이어서 방수시트 작업을 할때 ~

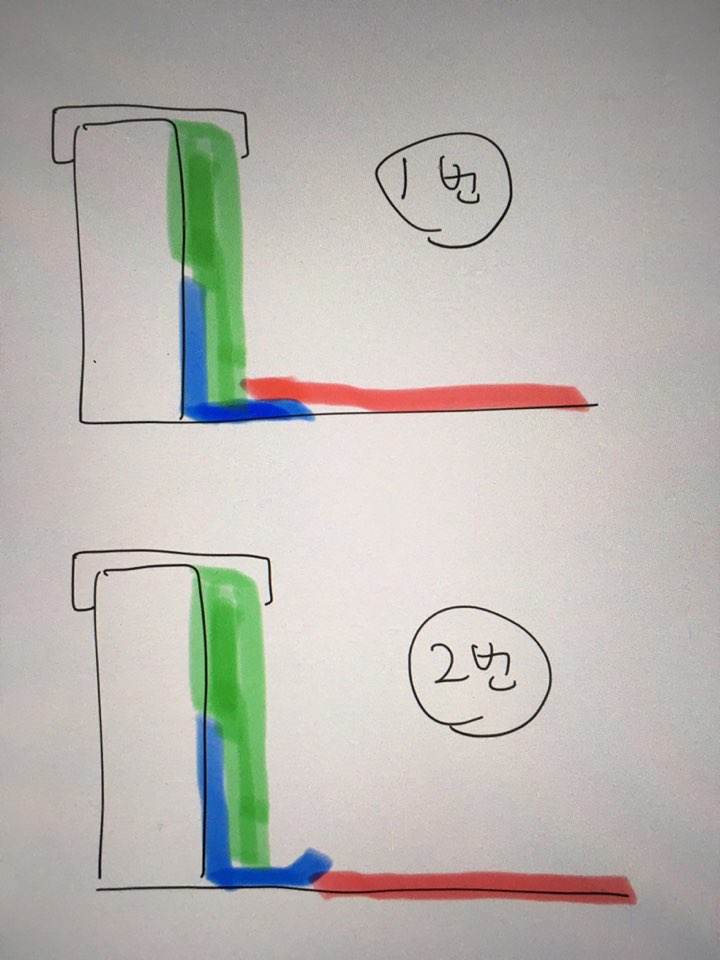

1번과 2번 방법중에 어떤 방법으로 해야 할까요 ?

이론상으로는 2번 처럼 기존 시트를 들어 올리고 깔아야 할듯 한데
기존 시트를 들어올리면 접착력이 사라져 부착이 잘 안될거 같습니다 ㅠㅠ
M 관리자 2020.06.12 10:32
방수시트는 1번으로 하셔도 되어요.
1 티구군 2020.06.12 10:41
아 다행입니다 ~ 2번처럼 기존 시트 조금씩 들어내고 해야 하나...엄청 걱정했습니다.

다음주 주말에 작업을 시작하니 !! 틈틈히 작업하는 사진 올리도록 하겠습니다.

감사합니다 !!
